国网榆林供电公司
加快电网工程建设 支撑新能源接入
文章字数:583

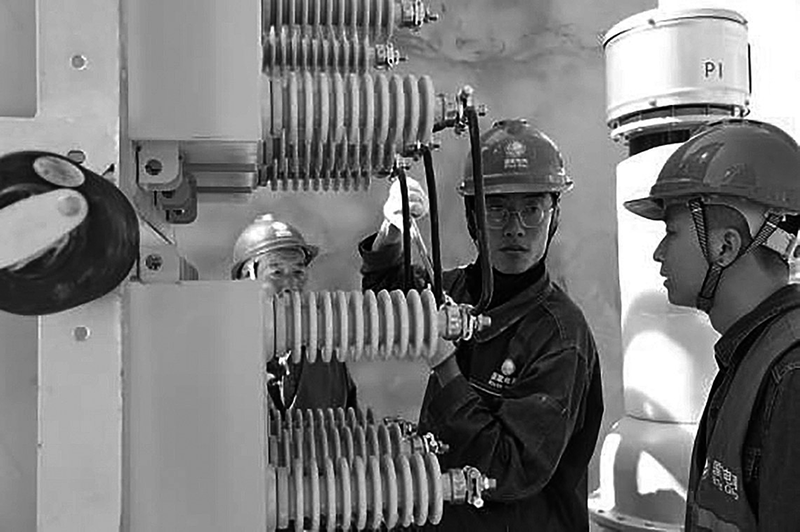

  近日,在330千伏靖边北(横山西)变电站建设现场,施工人员正紧张有序地推进电缆沟施工,开展35千伏开关柜、330千伏HGIS设备、成套电容器组安装等关键工序,现场呈现出一派繁忙的建设景象。
  榆林靖边北(横山西)330千伏输变电工程作为国网榆林供电公司2025年重点项目,新建330千伏变电站一座,360兆伏安主变压器2台,330千伏出线3回、110千伏出线14回及无功补偿装置,接入750千伏榆横变电站和330千伏统万变电站。
  “工程投运后,不仅能满足靖边北部及横山西部负荷增长需求,提升区域供电能力,更为周边新能源项目提供接入支撑,对优化区域能源结构、促进绿色发展具有重要意义。”项目经理刘飞介绍道。
  面对10月底完成建设的目标,国网榆林供电公司采取了一系列精准有效的保障措施。在施工组织方面,采取“立体交叉施工法”,通过优化施工方案、科学增加夜间作业班次,实现土建收尾与电气安装工作同步推进,有效缩短土建交安、电气安装、二次设备调试等核心工序工期;在安全管理方面,对触电、高坠等风险实施全程旁站监督,从源头预警施工安全。业主项目部建立“日碰头”工作机制,每日组织监理、施工、设计单位共同梳理进度,针对施工难点集中协商、快速解决,确保工程建设“零梗阻”。
  目前,该工程土建施工已完成80%,电气安装完成20%,业主项目部通过倒排工期、挂图作战的方式推进剩余建设工作,并安排专人蹲点督导,实时跟踪工程进展,确保工程按期投运。 通讯员 刘芳芳
