国网渭南供电公司
桥陵330千伏变电站增容改造工程顺利投运
文章字数:699

  近日,330千伏变电站增容改造工程顺利投运。该工程为国网渭南供电公司冬季投运的第三个迎峰度冬重点工程,截至目前,该公司迎峰度冬重点工程全部竣工投产。

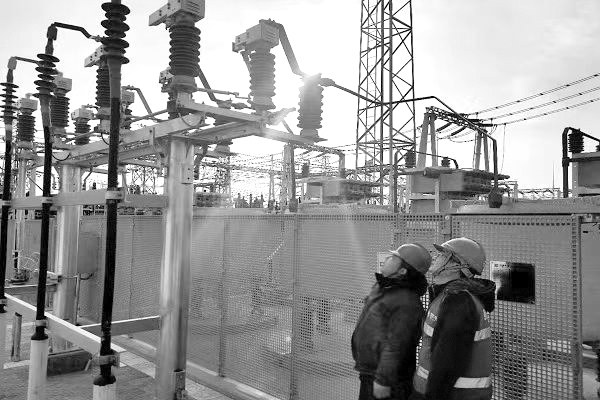

  桥陵330千伏变电站位于蒲城县内,该站2000年建成投运,运行时间较长,设备存在陈旧老化现象,增容改造建设难度大。该站原有240兆伏安主变压器2台,330千伏出线6回,110千伏出线17回。本期超规模扩建1台240兆伏安主变压器,新增1个330千伏主变进线间隔,1个110千伏主变进线间隔,总投资4146万元。该工程投运后,满足蒲城及白水地区用电负荷增长需要,极大缓解桥陵330千伏变电站主变重载问题,大幅提升负载能力和供电可靠性,为电网安全平稳度冬,服务经济社会发展提供坚强保障。
  工程自开工建设以来,该公司精心策划、科学组织,着力优化施工方案和时序安排,紧盯重要节点,加强组织领导,管理干部到岗到位,加大协调力度,细化进度管控措施,强化节点计划的刚性执行,全员攻坚克难、安全、高效推进工程项目建设。统筹建设资源配置,加强现场安全管控。该工程属于超规模扩建,原站设备老化、二次作业风险大。施工前期,该公司组织各专业部门及施工单位多次查勘现场,统一规划增容改造阶段的电网运行方式、站内土地使用和布局,严格审查施工方案,牢牢抓住关键人、关键环节和关键工序,确保现场安全可控、能控、在控。做好施工力量组织、停电计划安排。梳理牵扯停电各项工作及实施步骤,对一次停电设备、时间进行推敲,合理安排施工工序,做到供电保障任务和电网建设“两不误”。组建工作专班,开好每日碰头会。班前会上,明确工作任务、作业流程,施工过程中的关键环节、制定预控措施,把好设备操作安全关。加强物资履约协调,保障物资有序供应。 通讯员 张晓慧
发布日期:2024-01-03
