网站首页
返回首页
版面导航
第01版:要闻
第02版:要闻·综合
第03版:工业
第04版:环保
第05版:文化
第06版:医疗健康
第07版:评论
第08版:娱乐·公益广告
标题导航
陕西计划三年建成绿色矿业新模式
西成高铁330千伏乾县——周至线路工程顺利跨越西宝高铁
陕西铁路起售国庆中秋小长假车票
陕西公布首批25家优秀传统文化传承基地
将建1000个农村“幸福院”
9月份西安有37场大型招聘会
西安推广新能源汽车
版面概览
通版阅读请点击:
展开通版
收缩通版
当前版:01版
首版
上一版
下一版
末版
发布日期:
文章标题
文章内容
文章作者
上一篇
下一篇
字体:
放大
缩小
默认
西成高铁330千伏乾县——周至线路工程顺利跨越西宝高铁
本报讯(通讯员刘燕 张天宝 张令佳 蒲婧怡)
8月31日,西成高铁330千伏乾县——周至线路工程顺利跨越330千伏庄凌I、II线及西宝高铁架线,将为整个西成高铁330千伏供电工程提供坚强的电源保障,为西成高铁顺利通车打下坚实基础。
西成高铁330千伏供电工程作为西成高铁开工运营的关键保障,建成投运将为西成高铁的安全运营提供充足的牵引动力。工程全长643千米,设计时速250千米,2015年9月获得国家电网公司批复,2016年5月正式开工建设,目前工程已进入收尾阶段。

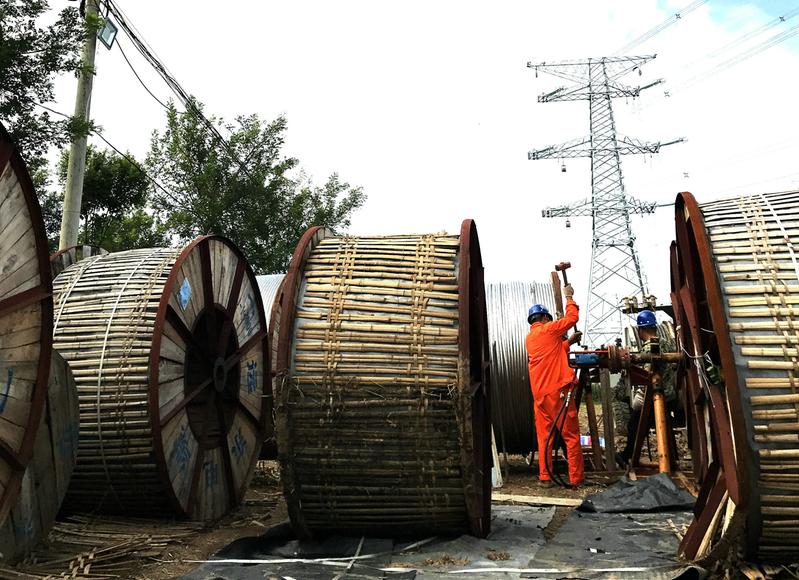

乾县——周至330千伏线路工程作为西成高铁330千伏供电工程的重要电源保障,线路长约2×49km,全线组塔137基,静态投资13921万元。此段线路79-82#架线施工需要连续跨越330千伏庄凌I、II线及西宝高铁,施工难度大,作业时间紧。加之客观因素制约,跨越高铁施工窗口时间为每天1:00-3:30。为不影响西宝高铁正常运行,必须在仅有的两个半小时内必须完成架线施工。
国网陕西电力超前谋划、超前管控,实地勘察跨越施工,严控安全隐患及关键作业点措施,确保施工安全可控、在控。在最后一趟高铁经过、高铁接触网停电准备完毕后,圆满完成本次79-82#连续跨越330千伏庄凌I、II线及西宝高铁架线施工任务。
分享到
微信
QQ好友
QQ空间
新浪微博
腾讯微博
网易微博
0
版权所有:西北信息报社 技术支持:
锦华科技
陕ICP备05010893号 广告经营许可证号:6100004000028
地址:西安市新城·省政府大楼7层15号 电话:029-87292915 电子邮箱:xbxxb@xbxxb.com
